竖井掘砌工程主副提升机垂直布置施工技术

期刊: 建筑技术 DOI: PDF下载

郝文涛

包头市泉山爆破工程有限责任公司 内蒙古 包头 014010

摘要

竖井是矿山开采主要开拓方式,近年来在新建矿井中竖井开拓约占新建矿井的45%。随着矿山企业改扩建工程的施工,为了节约用地及环保需要,部分矿企因为要在原工业广场内进行改扩建工程施工,所以提供的工业场地十分有限,同时建设单位要与施工单位厂区内共同作业,迫使施工单位因地制宜,不得不对传统凿井设备对侧布置进行改造。


关键词

竖井掘砌;主副提升机;垂直布置;施工技术

正文


1工程概况

包头市固阳县飞龙矿业有限责任公司大地渠铁矿新建主竖井工程,大地渠铁矿区位于固阳县政府所在地金山镇,行政区划隶属大庙乡.该竖井井筒净断面直径5.6m,井深306.7m,井口标高2007.6m。井筒设:1935m、1885m、1835m、1785m、1735m五个中段马头门。

2井筒施工及管理方法

2.1主要施工设备

井筒的快速掘砌离不开先进的设备投入,此井筒采用国内先进凿井设备。设备选用V型井架,HZ-6A型中心回转抓岩机、FJD伞型钻机、整体下移式液压伸缩模板高度4.0m,4m3吊桶、双提升变频式提升机设备,采用“四大一深”凿井技术施工方案。主要设备配备情况见表1。

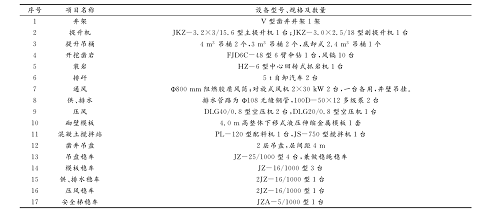

表1主要凿井设备配备表


2.2劳动组织

实施24h滚班作业,在井筒施工过程中,严把安全、质量、进度。对施工中出现的问题尽快采取措施加以解决,现场难以解决的,及时向上级请示汇报。井口设立电钳工值班室,出现机械故障及时处理。矿建队伍分成钻眼爆破班、出矸班、砌筑筑班共三个专业班组,各班负责各工序作业,定量限时"滚班制"作业,采取井下交接班制度,提前半小时井口待命,使每一道工序实现无缝隙衔接,将每个正规施工作业循环时间控制在21小时(1260min)。

每个正规循施工环作业流程及时间如下:

交接班(10min)   下放伞钻(30min)   钻孔准备(10min)   钻孔凿岩(250min)     伞钻升井(30min)   装药连线(60min)   爆破通风(30min)

交接班(10min)   装矿出渣(290min)   交接班(10min)   脱模调正(30min)

浇筑混凝土(240min)   混凝土初凝(180min)    清底(80min)。

2.3施工管理

2.3.1施工过程中对班组细化管理

爆破效果决定掘砌速度,通过班前会议、班后会议总结井下实际岩石情况,按照设计确定掏槽眼、辅助眼的距离,周边眼严格控制角度,严把爆破掘进规格,符合设计要求。

2.3.2班组衔接施工管理

爆破后接班、严格控制出岩及翻矸时间。砌筑班实行井下交班,在出岩班完成平底工作前,砌筑班要做好前期准备工作,对砌筑班工人加强对质量控制的认识。浇砼是一个工作循环的最后环节,同时也是井筒质量控制的重中之重,严格要求到每一位工人,力求在井筒浇筑过程中浇筑出质量合格的井壁。

2.3.3机电对设备的维护

设备的稳定性对井筒的快速掘砌起到决定性的作用,从主提升机到天轮平台、翻矸台、吊盘、封口盘、抓岩机、伞钻机电维护要求必须超前,每班次进行安全巡检工作,确保机电的超前维护与安全巡检保障生产的快速掘砌。对辅助工种信号、把钩、主提升机司机等进行培训、教育,牢固树立人人管安全,人人管生产的思想观念,既保证了安全生产,同时也做到不因人为因素耽误一分钟生产。

2.4作业循环时间

严格控制循环时间,坚持定量定时原则。在施工作业的各环节实现无缝隙衔接后,严把循环时间,对每班的工程量进行计算。飞龙矿业有限责任公司大地渠铁矿新建主竖井工程合同工期为226d,开工时间2021年2月12日,井筒正式下掘为2021年2月14日,井筒竣工日期为2021年9月8日,现井筒下掘最高月进尺85m,平均月进尺为60m/月,循环时间为21h,较合同工期提前47d。

3安全保障与措施

3.1为了实现安全、质量、进度三大控制目标,抓好员工的教育培训工作。上岗前组织员工集中学习《安全规程》、《安全措施》,有针对性对各工种员工进行岗前培训。培训主要内容为操作规程和各工种岗位责任制,考试合格后才能上岗。每日召开班前、班后会,要求班前会除了学习外,还要每名工人明确当班工作量和风险点的防范治理措施,学会班后总结当班的可取之处,对不足之处提出改进措施。

3.2定时定期举行设备大检查与巡检工作,对存在的安全隐患必须进行整改,不能马上整改的,标注具体整改措施及整改期限,责任人对整改结果进行考核。提升系统加装过卷保护,井口信号房安装井盖警报铃,并对悬吊设备定期检查,检查钢丝绳磨损情况,做好记录。天轮平台天轮及时注油保养,井口增加防护栏,做好卫生工作,防止坠物。

3.3每旬举行安全专题会,分析全国企业因安全管理不到位造成的安全事故案例,学习国家安全相关文件,让安全深入人心,做到人人为安全,人人守安全。

4结语

飞龙矿业有限责任公司大地渠铁矿新建主竖井工程、大临工程采用三侧布置凿井设备,主副提升机垂直布设方式,在国内凿井工程中并不多见,此次的创新设计实现了经济效益和社会效益双丰收,为安全、快速、优质的完成工程奠定了基础,为日后井建工程的发展起着推动性作用。
