某扩建工程预应力混凝土拆除施工应用技术

期刊: 世界·建筑论坛 DOI: PDF下载

刘继成

中铁二十三局集团第二工程有限公司 161000

摘要

随着我国经济的迅猛发展,建筑行业得到了长足的进步,各类新式技术的应用更是为建筑工程质量的提升带来了巨大帮助。现阶段,很多的既有建筑因建造年代久远,已不满足当下使用的需求。因此为节省投资、减少建筑材料浪费,对既有建筑进行拆除改造。本文以作者所完成的一项扩建改造项目为例,从施工角度针对预应力混凝土拆除施工进行总结。


关键词

预应力;楼板拆除;专项施工方案

正文


1、工程概况

本工程为扩建工程改造项目按设计要求A2区及A3区各有一处预应力钢筋混凝土拆除需要除(此处要增加楼梯、电梯)。

A2区31轴-32轴L轴-N轴合围区域的一层顶板,宽9m、12m(轴距),板厚220mmA3区46轴-47轴、3/Y轴-4/Y轴合围区域的一层顶板,宽长均为9m,板厚220mm。根据建设单位提供的原设计图纸,拆除楼板的预应力钢筋与部分相邻板的预应力钢筋是一根钢绞线(预应力多跨连续板),所以拆除前要对相关的楼板进行临时支撑或其它措施。拆除楼板在拆除前应在梁边打防震孔,以减少拆除时传至相邻结构上的震动力。楼板拆除采用普通电镐剔凿拆除,钢筋切割采用角磨机(安100型砂质切割片),原钢筋靠近梁处保留100-200mm,盘在断面做为相邻板的锚固端。

    2、施工顺序

1预应力板拆除:临时支撑→钻防震孔→承压板→安装工具锚→拆除钢筋混凝土→做承压板→预应力张拉→封锚→拆除支撑

2楼板的拆除顺序:由中间向四周、先凿混凝土后切割钢筋,破碎的混凝土块掉到下面的地面上,割钢筋前清理干净

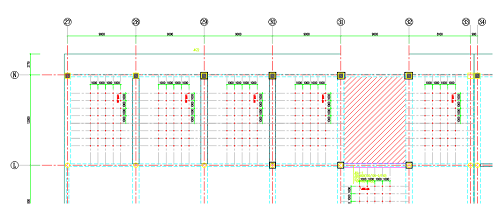

3-1  A2区一层顶板位置(阴影部位为预应力板拆除)

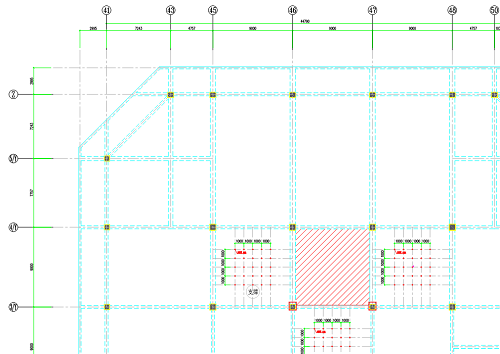

3-2  A3区一层顶板位置(阴影部位为预应力板拆除)

2.1预应力板拆除临时支撑

1本方案确定临时支撑的楼板除了根据加固设计给的位置外主要以原结构设计中预应力钢铰线的原布置图为准,现场勘察作为复核。

2临时支撑采用钢管扣件脚手架,立杆间距1m,水平杆间距1.5m。立杆下面垫木板,上面加可调节高度的U型托、木方与混凝土板底顶紧。原则上与新浇筑混凝土楼板的模板支架相同,只是增加了一个顶紧装置(U型托)。临时支撑的具体作法与普通现浇板支架的作法相似,只是增加了一个顶紧的过程。

 2.2预应力板拆除钻防震孔

1用电镐剔凿混凝土时,为减少震动对相邻结构的影响,在拆除板的四周距梁边30mm处钻防震孔。拆除时注意不能伤到原钢筋,尤其是预应力钢筋。

2防震孔径20mm,间距不大于40mm,穿透楼板的透孔不少于总数的95%。钻孔采用带自动保护的冲击电锤,确保碰到钢筋就会自动关闭,不得使用水钻(以防伤到预应力筋)。孔径也可以是小于20mm的孔,但间距调整为2倍钢筋直径(孔净距不大于孔径)。钻孔的位置以标注完预应力筋的位置为准,躲开预应力筋20mm以上。

 2.3预应力板端安装承压板

1找到板内原有预应力筋的位置,开洞安装张拉预应力用承压板。

2在预应力筋的位置,在楼板上开洞,预应力筋两侧各100mm,沿预应力筋方向从梁侧剔凿开洞200mm长。在这个100*200mm的洞内,梁的侧面做承压板。

3承压板与原梁间灌满高强无收缩混凝土灌浆料。灌浆料施工应在焊接完成后,安装工具两天前进行。承压板与原混凝土缝隙小于10mm时用注结构胶的方法填实。

 2.4预应力板安装工具锚

1承压板安装完且填充的灌浆料的强度达到C30以上时,即可安装工具锚。工具锚安装完即可拆除钢筋混凝土楼板,楼板拆除完再进行张拉安装正式锚具。

2用锚固工具将外露预应力筋临时锚固在孔内的顺序是:先将母锚碗通过侧槽直接插入外露预应力筋,然后将两个分体子锚环分别插入杯母锚在锚杯内,最后将夹子插入两个子锚环的楔形孔内,卡住预应力筋,形成预应力开口处外露预应力筋的临时锚固系统混凝土楼板。

3原板中的预应力筋在切割前用工具锚栓锚固。利用“预应力混凝土板洞口锚固装置”在洞口边缘外露的预应力筋中形成临时锚固系统。安装好压板后,插入工具锚,夹紧外露的预应力筋,留出500mm的长度用于张紧。

4工具锚安装5个为一批,同批的工具锚均安装完后,安装承压板,扩大洞口,正式张拉替下工具锚。再进行下一批预应力筋改造施工工具锚安装完,即可拆除钢筋混凝土楼板

 2.5拆除预应力钢筋混凝土楼板

1防震孔及工具锚安装完即可进行拆除工作。混凝土楼板拆除采用电镐剔凿,拆除顺序应从板中向四周进行。

2钢筋拆除完后,先切割预应力筋再切割普通钢筋。普通钢筋的端部要留100-200mm,盘在断面上,目的是增加相邻板钢筋的锚固长度。筋在断面上的钢筋要抹灰保护,以免腐蚀。

 2.6预应力板张拉及封锚

1楼板拆除完或将张拉端的工作处拆除完即可进行正式张拉、安装普通锚具(M15-1)。张拉用的穿心千斤顶300型必须经校核后使用,并按校核表控制张拉力。

2拉紧时,先将常规单孔夹锚的锚环安装在切断的预应力筋外侧,用带脚的通孔千斤顶拉伸切断的预应力筋,然后通过回油给千斤顶。油泵开口边缘切割预应力筋的永久保持器。

3张拉完预应力筋,并且临时支撑卸载后立即封锚。封锚采用高强无收缩混凝土灌浆料。封锚混凝土的模板采用普通钢木组合模板。混凝土浇筑完强度达到C20以上时方可拆除模板。拆除加固施工完并初步验收无问题后,才可拆除临时支撑。

 2.7预应力板下临时支撑的拆除

1卸载拆除临时支撑时,先安装千分表,注意保护安装千分表的支架不被扰动。

2临时支撑的拆除顺序由内向外进行,分2次卸载。第1次卸载先用铁锤轻击旋转U托的螺帽,以千分表有0.5-1mm的变形为准。第2次卸载采用相同的步骤。两次卸载的变形数据要记录好,千分表即可卸了。

3先卸载有千分表的楼板下支撑,拆除三两块后就能把握好卸载的程序了,其它楼板拆除时就按部就班进行,省去千分表了。

 2.8拆除预应力板的安全防护措施

1所有张拉端及工具锚安装处,均应设置两层砂袋或钢挡板,防止锚具弹出伤人。工具锚处施工时,要注意躲开锚具有可能射出的方向。挡板厚度为不少于4mm的钢板(也可用两层铁跳板)。

2全部预应力筋重新张拉完,方可拆除楼板。拆除要求混凝土块不能超过拳头大小,以防落下时砸坏脚手架及地面混凝土。楼板钢筋在混凝土均拆除后方可切割,切割采用角磨机

3、结论

本工程预应力楼板拆除改造施工主要是将拆除工艺方法以及预应力加固的施工流程作了经验总结,对相似工程有一定借鉴作用。目前,预应力混凝土技术在某扩建工程改造项目中的应用频率非常高,已经成为某扩建工程改造施工中重要的一部分,预应力混凝土技术的应用不仅提高了某扩建工程改造施工的质量,延长了某扩建工程改造施工的使用寿命,同时,在很大程度上降低了扩建项目的改造和建设成本,提高了项目建设的经济效益。
